در پروژههای ساختمانی، مدیریت دقیق مصالح یکی از عوامل کلیدی در کنترل هزینه و افزایش بهرهوری است و در این میان، محاسبه پرت میلگرد نقش بسیار مهمی در برآورد صحیح و جلوگیری از هدررفت سرمایه دارد. بسیاری از اختلافات مالی در پروژهها به دلیل برآورد نادرست میزان پرت و عدم توجه به جزئیات اجرایی به وجود میآید، در حالی که با یک محاسبه اصولی و آگاهانه میتوان این چالش را تا حد زیادی کنترل کرد. در این مقاله از سیوان لند تلاش میکنیم به صورت دقیق و کاربردی به بررسی روشها، نکات اجرایی و اصول محاسبه پرت میلگرد بپردازیم، پس تا انتها همراه باشید تا دیدی کامل و عملی نسبت به این موضوع به دست آورید.

منظور از پرت میلگرد چیست؟
پرت میلگرد به بخشی از میلگردهای خریداری شده گفته میشود که در فرآیند برش، خمکاری، اجرا یا به دلیل محدودیتهای اجرایی قابل استفاده مستقیم در سازه نیست و عملاً به ضایعات یا مصرف غیر مفید تبدیل میشود. این پرت میتواند ناشی از برشهای غیر بهینه، باقیمانده طول شاخهها، خطاهای اجرایی یا حتی تغییرات نقشه در حین کار باشد و اگر به درستی مدیریت نشود، هزینه قابل توجهی به پروژه تحمیل میکند. درک درست این مفهوم برای انجام دقیق محاسبه پرت میلگرد ضروری است، چون همه ضایعات الزاماً به معنای اتلاف کامل نیستند.
در بسیاری از پروژهها بخشی از این پرتها دوباره در بخشهای دیگر مصرف میشوند، بنابراین تشخیص تفاوت بین پرت واقعی و قابل بازیافت اهمیت زیادی دارد. به طور کلی میتوان پرت میلگرد را به دو دسته تقسیم کرد: پرت قابل کنترل که با برنامهریزی و بهینهسازی برشها کاهش پیدا میکند، و پرت غیرقابل کنترل که ناشی از محدودیتهای فنی و اجرایی پروژه است.
نحوه محاسبه پرت میلگرد (فرمول + مثال)

برای اینکه محاسبه پرت میلگرد دقیق و قابل اتکا باشد، نباید فقط به یک عدد کلی بسنده کرد. این محاسبه زمانی ارزشمند است که بر اساس مقدار واقعی مصرف و مقدار خرید انجام شود، نه برآوردهای تقریبی. نقطه شروع کار، استخراج دقیق طول و تعداد میلگردها از نقشههای اجرایی و تبدیل آنها به وزن یا طول کل مصرفی است. در مرحله بعد، مقدار واقعی میلگردی که وارد کارگاه شده در نظر گرفته میشود. اختلاف این دو مقدار، پرت را نشان میدهد.

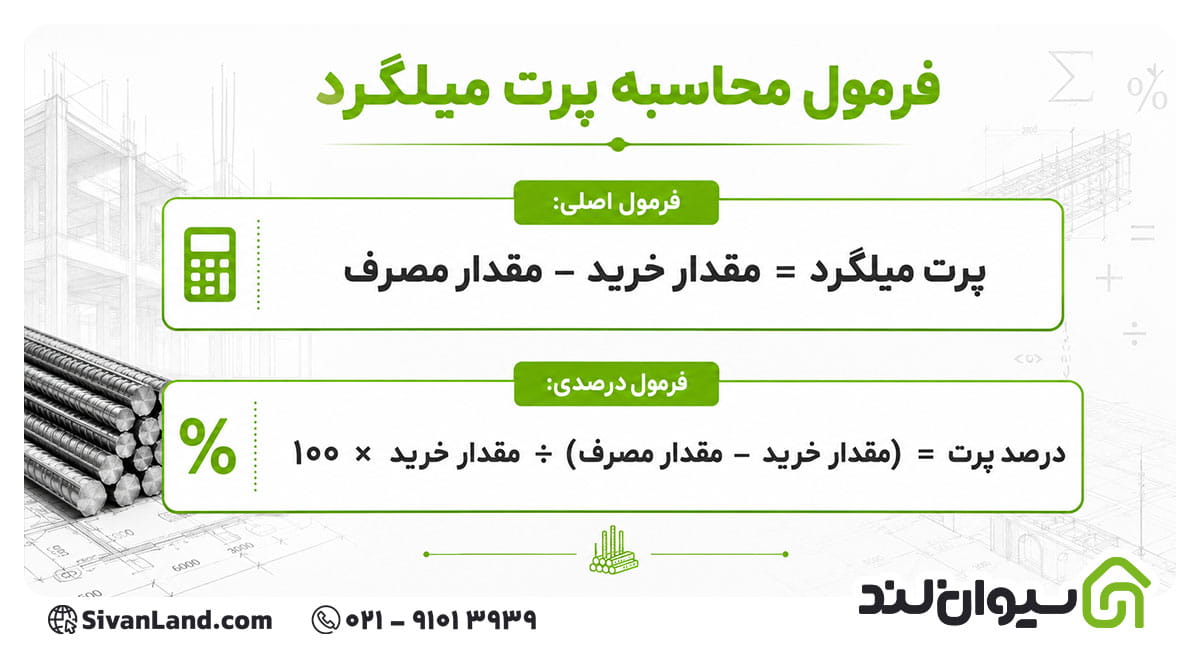

فرمول اصلی محاسبه پرت میلگرد
پرت میلگرد = مقدار کل میلگرد خریداری شده − مقدار کل میلگرد مصرف شده
این فرمول مقدار پرت را به صورت عددی به شما میدهد.
فرمول درصد پرت میلگرد
برای تحلیل بهتر و مقایسه بین پروژهها، معمولاً پرت را به صورت درصدی بیان میکنند:
درصد پرت = (مقدار خریداری شده − مقدار مصرف شده) ÷ مقدار خریداری شده × 100
مثال عددی کاربردی
فرض کنید در یک پروژه:
- مقدار میلگرد خریداری شده: 10,000 کیلوگرم
- مقدار مصرف واقعی: 9,200 کیلوگرم
- مرحله اول: محاسبه مقدار پرت
- پرت میلگرد = 10000 − 9200 = 800 کیلوگرم
- مرحله دوم: محاسبه درصد پرت
- درصد پرت = 800 ÷ 10000 × 100 = 8٪
یک نکته اجرایی مهم
در عمل، عدد مصرف شده همیشه برابر با مقدار موجود در نقشه نیست. بخشی از اختلاف به دلیل مواردی مثل اورلپ، خمها، خطای برش و حتی پرتهای کوچک در کارگاه ایجاد میشود. به همین دلیل اگر محاسبه پرت میلگرد را فقط بر اساس نقشه انجام دهید، معمولاً عدد واقعی را کمتر از مقدار واقعی برآورد میکنید. بهترین رویکرد این است که:
- یک بار محاسبه را بر اساس نقشه انجام دهید (برآورد اولیه)
- و یک بار بر اساس مصرف واقعی کارگاه (تحلیل نهایی)
این مقایسه دید بسیار دقیقتری از عملکرد پروژه به شما میدهد و کمک میکند در پروژههای بعدی تصمیمگیری بهتری داشته باشید.
روشهای محاسبه پرت میلگرد
برای محاسبه پرت میلگرد نمیتوان یک نسخه ثابت برای همه پروژهها پیچید. انتخاب روش به عواملی مثل ابعاد پروژه، دقت مورد نیاز، زمان در اختیار و حتی تجربه تیم اجرایی بستگی دارد. در عمل، مهندسان معمولاً از ترکیبی از این روشها استفاده میکنند تا هم سرعت داشته باشند و هم دقت قابل قبول. در ادامه، رایجترین روشهای محاسبه پرت میلگرد را با نگاه کاربردی بررسی میکنیم:
1. روش تجربی (درصد ثابت)
این سادهترین و سریعترین روش است که بیشتر در برآوردهای اولیه یا پروژههای کوچک استفاده میشود. در این روش، یک درصد ثابت از کل میلگرد به عنوان پرت در نظر گرفته میشود که معمولاً بین 5 تا 10 درصد است. مزیت اصلی این روش سرعت بالاست، اما نقطه ضعف آن دقت پایین است. چون شرایط واقعی پروژه مثل نوع سازه، الگوی برش و مهارت اجرا در آن لحاظ نمیشود. به همین دلیل، این روش بیشتر برای تخمین اولیه مناسب است و نه تصمیمگیری نهایی.

2. روش تحلیلی (بر اساس نقشه و برش)
این روش دقیقترین رویکرد برای محاسبه پرت میلگرد محسوب میشود و در پروژههای حرفهای استفاده میشود. در این حالت، تمام میلگردها بر اساس نقشههای اجرایی لیست میشوند، طول هر قطعه مشخص میشود و نحوه برش از شاخههای 12 متری برنامهریزی میشود. در این فرآیند:
- طول واقعی هر میلگرد محاسبه میشود
- الگوی برش تعیین میشود
- باقیمانده هر شاخه (پرت) مشخص میشود
این روش زمانبر است، اما دید بسیار دقیقی از پرت واقعی میدهد و برای کنترل هزینه پروژه بسیار ارزشمند است.
3. روش نرمافزاری
در پروژههای متوسط و بزرگ، استفاده از نرمافزارها به شدت رایج شده است. این ابزارها با دریافت اطلاعات نقشه و مشخصات میلگردها، بهترین حالت برش را پیشنهاد میدهند و مقدار پرت را به حداقل میرسانند. مزیت مهم این روش در محاسبه پرت میلگرد این است که:
- خطای انسانی را کاهش میدهد
- سرعت تحلیل را بالا میبرد
- بهینهترین الگوی برش را ارائه میدهد
البته دقت خروجی این روش کاملاً وابسته به دقت دادههای ورودی است.
نرمافزارهای محاسبه پرت میلگرد
در پروژههای متوسط و بزرگ، استفاده از نرمافزارها نقش مهمی در دقیقتر شدن محاسبه پرت میلگرد دارد. این ابزارها کمک میکنند فرآیند برش، لیستوفر و برآورد مصرف میلگرد با دقت بیشتری انجام شود و خطای انسانی تا حد زیادی کاهش پیدا کند.
- Excel (اکسل)
- اکسل سادهترین و در عین حال پرکاربردترین ابزار برای محاسبه پرت است. با طراحی یک شیت مناسب میتوان طول میلگردها، وزن و میزان پرت را محاسبه و تحلیل کرد. مزیت اصلی آن انعطافپذیری بالا و دسترسی آسان است.
- AutoCAD
- در پروژههایی که نقشههای اجرایی دقیق دارند، AutoCAD به عنوان ابزار پایه طراحی استفاده میشود. اگرچه به صورت مستقیم نرمافزار محاسبه پرت نیست، اما با استخراج لیست برش (Cutting List) میتوان دادههای اولیه برای محاسبه پرت را به دست آورد.
- نرمافزارهای تخصصی برش میلگرد
- برخی نرمافزارها بهصورت اختصاصی برای بهینهسازی برش طراحی شدهاند. این ابزارها با دریافت طولهای مورد نیاز، بهترین حالت برش از شاخههای 12 متری را پیشنهاد میدهند و میزان پرت را به حداقل میرسانند.
- نرمافزارهای BIM
- در مدلسازی اطلاعات ساختمان، امکان استخراج دقیق حجم و طول میلگردها وجود دارد. این روش کمک میکند محاسبه پرت میلگرد در مراحل طراحی دقیقتر انجام شود و قبل از اجرا، دید کاملی از میزان مصرف به دست آید.
4. روش مقایسهای (بر اساس فهرست بها)
در این روش، به جای محاسبه مستقیم، از درصدهای اعلام شده در فهرست بها به عنوان مبنا استفاده میشود. این درصدها معمولاً بر اساس تجربه پروژههای گذشته تعیین شدهاند و بیشتر در برآوردهای مالی و قراردادها کاربرد دارند. نکته مهم این است که این اعداد لزوماً با شرایط واقعی پروژه شما تطابق کامل ندارند. بنابراین استفاده از آنها برای محاسبه پرت میلگرد در اجرا به تنهایی کافی نیست، اما برای تخمینهای اولیه و اسناد مالی کاملاً کاربردی هستند.
مقایسه روشهای محاسبه | کدام روش برای چه پروژهای بهتر است؟
بعد از آشنایی با روشهای مختلف، تصمیمگیری درباره اینکه کدام روش برای پروژه شما مناسبتر است اهمیت پیدا میکند. در این بخش، یک مقایسه خلاصه و کاربردی ارائه شده تا بتوانید بر اساس شرایط پروژه، بهترین انتخاب را برای محاسبه پرت میلگرد داشته باشید.
| روش محاسبه | سطح دقت | سرعت اجرا | مناسب برای | میزان وابستگی به تجربه |
| تجربی (درصد ثابت) | پایین | بسیار بالا | برآورد اولیه، پروژههای کوچک | زیاد |
| تحلیلی (نقشه و برش) | بسیار بالا | پایین | پروژههای دقیق و اجرایی | متوسط |
| نرمافزاری | بالا | بالا | پروژههای متوسط و بزرگ | کم |
| فهرست بها | متوسط | بالا | برآوردهای مالی و قراردادی | کم |
اهمیت محاسبه پرت میلگرد
در پروژههای ساختمانی، میلگرد بخش قابل توجهی از هزینهها را به خود اختصاص میدهد، به همین دلیل محاسبه پرت میلگرد نقش مستقیمی در کنترل هزینه و جلوگیری از هدررفت منابع دارد. اگر این محاسبه دقیق نباشد، یا با کمبود مصالح در حین اجرا مواجه میشوید یا هزینه اضافی بابت خرید بیش از نیاز پرداخت میکنید. علاوه بر جنبه مالی، دقت در این محاسبه به برنامهریزی بهتر خرید، نظم کارگاه و ارزیابی عملکرد تیم اجرایی کمک میکند. در واقع، هرچه محاسبه پرت میلگرد دقیقتر انجام شود، مدیریت پروژه قابل کنترلتر و حرفهایتر خواهد بود.
عوامل موثر بر پرت میلگرد
میزان پرت میلگرد در یک پروژه عدد ثابتی نیست و به مجموعهای از عوامل فنی و اجرایی وابسته است. شناخت این عوامل کمک میکند محاسبه پرت میلگرد واقعبینانهتر انجام شود و بتوان در مرحله اجرا آن را بهتر کنترل کرد. در ادامه، مهمترین عوامل تاثیرگذار را بررسی میکنیم:
- عوامل طراحی
- پیچیدگی نقشهها، تعداد خمها و تنوع طول میلگردها هرچه بیشتر باشد، پرت هم بیشتر میشود. در پروژههای اجرایی، شناخت تفاوت های میلگرد a1 ،a2 ،a3 ،a4 میتواند در تصمیمگیریهای مربوط به طراحی و اجرا نقش مهمی داشته باشد.
- عوامل اجرایی
- نحوه برش و خمکاری در کارگاه تاثیر زیادی دارد. برشهای بدون برنامه معمولاً باعث افزایش پرت میشوند.
- مهارت نیروی انسانی
- تجربه آرماتوربند و دقت اجرا نقش مستقیم در کاهش یا افزایش پرت دارد.
- نوع و سایز میلگرد
- طول شاخهها و قطر میلگرد بر امکان بهینهسازی برش تاثیر میگذارند و میتوانند پرت را تغییر دهند.
- تغییرات حین اجرا
- اصلاح نقشه یا تغییر در اجرا باعث میشود بخشی از میلگردها بلااستفاده شوند و پرت افزایش پیدا کند.

محاسبه پرت در بخشهای مختلف سازه
یکی از اشتباهات رایج این است که برای کل پروژه یک درصد ثابت پرت در نظر گرفته میشود، در حالی که شرایط اجرا در بخشهای مختلف سازه متفاوت است. برای رسیدن به عدد دقیقتر در محاسبه پرت میلگرد، بهتر است هر بخش سازه به صورت جداگانه بررسی شود.
- فونداسیون
- در فونداسیون معمولاً طول میلگردها بلندتر و الگوی اجرا منظمتر است. به همین دلیل پرت کمتر از سایر بخشهاست، اما در صورت وجود شناژها یا تغییر در ابعاد، پرت میتواند افزایش پیدا کند.
- ستونها
- در ستونها به دلیل وجود خاموتها و تکرار زیاد قطعات با طولهای کوتاه، پرت بیشتر دیده میشود. به خصوص اگر برنامهریزی دقیقی برای برش انجام نشود. برای درک بهتر نقش این نوع آرماتوربندی در افزایش مقاومت ستونها، بررسی جزئیات اجرایی میلگرد دورپیچ میتواند دید دقیقتری از نحوه عملکرد آن ارائه دهد.
- تیرها
- در تیرها به دلیل تنوع طول میلگردهای بالا و پایین و وجود خمها، پرت در سطح متوسط قرار دارد. نحوه برش در این بخش تاثیر زیادی در کاهش پرت دارد.
- سقف
- در سقفها، به ویژه در دالها یا تیرچه بلوک، به دلیل پراکندگی میلگردها و طولهای متنوع، پرت معمولاً بیشتر از سایر بخشهاست. استفاده از میلگردهای با طول مناسب یا کلاف میتواند این مقدار را کاهش دهد.
تاثیر نوع و سایز میلگرد
در محاسبه پرت میلگرد، نوع و سایز میلگرد تاثیر مستقیمی بر میزان پرت و هزینه نهایی دارند. این تاثیر را میتوان به شکل خلاصه در جدول زیر دید:
| عامل | وضعیت | تاثیر بر پرت میلگرد | توضیح کاربردی | ||||||
| نوع میلگرد |
|
|
|
||||||
| سایز میلگرد |
|
|
|
||||||
| طول شاخه و مصرف | عدم تطابق با نقشه | افزایش پرت | باقیماندهها قابل استفاده نیستند | ||||||
| ترکیب سایزها | نامناسب | افزایش پرت | عدم امکان استفاده از تکههای باقیمانده |
میزان و درصد مجاز پرت میلگرد
برای اینکه سریعتر به یک عدد قابل اتکا برسید، میتوان میزان مجاز پرت را به صورت بازههای کاربردی در نظر گرفت. این اعداد بر اساس تجربه پروژههای اجرایی و نتایج محاسبه پرت میلگرد به دست آمدهاند:
- ۳ تا ۵ درصد
- پرت کم و قابل قبول در پروژههای منظم با برنامهریزی دقیق برش و اجرای کنترل شده
- ۵ تا ۸ درصد
- حالت معمول در اغلب پروژههای ساختمانی با شرایط اجرایی متوسط
- ۸ تا ۱۰ درصد
- پرت نسبتاً بالا که معمولاً به دلیل پیچیدگی سازه یا ضعف در اجرا ایجاد میشود
- بیشتر از ۱۰ درصد
- غیرعادی و نیازمند بررسی جدی در طراحی، برش یا مدیریت کارگاه
نکته مهم این است که در محاسبه پرت میلگرد، این اعداد فقط یک معیار مقایسه هستند. اگر عدد پرت پروژه از این بازهها خارج شود، باید علت آن بررسی شود تا از تکرار آن در مراحل بعدی یا پروژههای آینده جلوگیری شود.
چگونه پرت میلگرد را کاهش دهیم؟
کاهش پرت میلگرد بیشتر از اینکه به یک راهحل واحد وابسته باشد، نتیجه مجموعهای از اقدامات دقیق در طراحی، برش و اجرا است. اگر این موارد به درستی رعایت شوند، محاسبه پرت میلگرد در عمل به عددهای پایینتری میرسد و هزینه پروژه کنترل میشود. این اقدامات عبارتند از:
- بررسی دقیق نقشهها قبل از شروع اجرا و اصلاح ایرادات احتمالی
- برنامهریزی برش میلگرد قبل از شروع کارگاه (Cutting Plan)
- استفاده بهینه از طول شاخههای ۱۲ متری و جلوگیری از برشهای غیرضروری
- هماهنگی بین تیم طراحی و اجرا برای جلوگیری از تغییرات ناگهانی
- استفاده از نرمافزارهای بهینهسازی برش در پروژههای متوسط و بزرگ
- تفکیک و استفاده مجدد از میلگردهای باقیمانده قابل مصرف
- نظارت دقیق بر عملیات برش و خمکاری در کارگاه
- آموزش نیروی اجرایی برای کاهش خطاهای انسانی
- جلوگیری از اصلاحات مکرر در نقشه در حین اجرا
- کنترل ورود و خروج میلگرد و ثبت دقیق مصرف واقعی

مراقب اشتباهات رایج در محاسبه پرت میلگرد باشید!
در بسیاری از پروژهها، عدد پرت میلگرد نه به دلیل شرایط واقعی، بلکه به خاطر اشتباه در محاسبه یا برداشت نادرست از دادهها دچار خطا میشود. شناخت این اشتباهات کمک میکند محاسبه پرت میلگرد دقیقتر انجام شود و تصمیمگیری مالی پروژه اشتباه نشود.
- در نظر گرفتن درصد ثابت بدون تحلیل پروژه
- یکی از رایجترین خطاها این است که برای همه پروژهها یک درصد ثابت پرت در نظر گرفته میشود، بدون اینکه نوع سازه، نقشه یا شرایط اجرا بررسی شود.
- بیتوجهی به پرت واقعی کارگاه
- گاهی محاسبه فقط بر اساس نقشه انجام میشود و پرتهای واقعی مثل برش، خمکاری و باقیماندهها در نظر گرفته نمیشود.
- نادیده گرفتن اورلپ و وصلهها
- اتصالات میلگردها (اورلپ) بخش مهمی از مصرف واقعی هستند، اما در برخی محاسبات به اشتباه جزو پرت یا حتی مصرف در نظر گرفته نمیشوند. در برخی اتصالات سازهای، به جای وصلههای سنتی از روشهای مکانیکی استفاده میشود که دانستن اینکه رزوه میلگرد چیست نقش کلیدی در اتصال دقیق و مطمئن ایفا میکند.
- عدم تفکیک بخشهای مختلف سازه
- محاسبه کلی برای کل پروژه باعث میشود تفاوت پرت در فونداسیون، ستون و سقف دیده نشود و نتیجه نهایی دقیق نباشد.
- استفاده نادرست از دادههای فهرست بها
- برخی افراد درصدهای فهرست بها را بدون توجه به شرایط واقعی پروژه مستقیماً اعمال میکنند، در حالی که این اعداد صرفاً برای برآورد اولیه هستند.
- ثبت ناقص مصرف میلگرد
- اگر مقدار مصرف واقعی به درستی ثبت نشود، نتیجه محاسبه پرت میلگرد کاملاً اشتباه خواهد بود، حتی اگر فرمولها درست باشند.
سخن پایانی
در نهایت، محاسبه پرت میلگرد یکی از بخشهای کلیدی در مدیریت هزینه و کنترل مصالح در پروژههای ساختمانی است که دقت در آن میتواند تاثیر مستقیم بر کاهش هدررفت و بهینهسازی منابع داشته باشد. همانطور که بررسی شد، روشهای مختلفی برای انجام این محاسبه وجود دارد و انتخاب درست آنها باید بر اساس شرایط واقعی پروژه و نوع اجرا انجام شود.
توجه به عوامل موثر، جلوگیری از اشتباهات رایج و استفاده از ابزارهای مناسب باعث میشود نتیجه به واقعیت نزدیکتر باشد و تصمیمگیریها دقیقتر انجام شوند. در سیوان لند علاوهبر آموزش و بررسی این نکات، تلاش کردهایم تا میلگردهایی با بهترین کیفیت و قیمت را در اختیار شما قرار دهیم. از این رو جهت مشاوره و استعلام قیمت میلگرد میتوانید با مشاوران ما تماس بگیرید.
آیا میتوان پرت میلگرد را به صفر رساند؟
خیر. به دلیل برش، خمکاری و محدودیت طول شاخهها، همیشه مقداری پرت وجود دارد، حتی در بهترین شرایط.
بهترین روش برای محاسبه دقیق پرت میلگرد چیست؟
روش تحلیلی بر اساس نقشه و برش دقیقترین روش است، اما در پروژههای بزرگ معمولاً با نرمافزار ترکیب میشود.
کدام بخش سازه بیشترین پرت میلگرد را دارد؟
معمولاً سقفها و بخشهایی با میلگردهای متنوع و پراکنده بیشترین پرت را دارند.
